令和6年 能登半島地震・奥能登豪雨 熊谷組グループの災害復旧対応

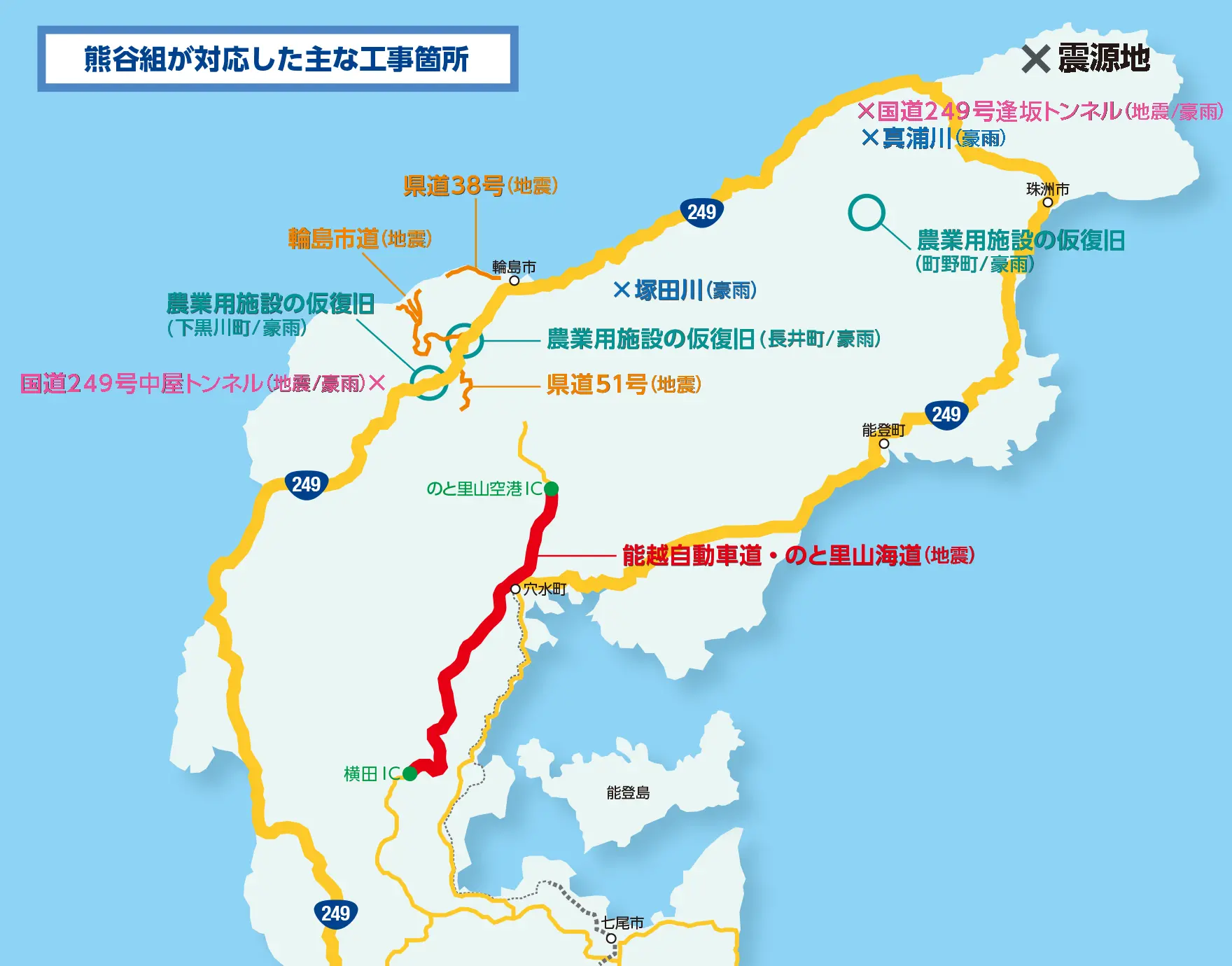

当社が対応した主な工事箇所

このたびの令和6年能登半島地震・奥能登豪雨により亡くなられた方々に哀悼の意を表しますとともに、被災された皆様へ心よりお見舞い申し上げます。
熊谷組グループでは、一日も早い被災地復興を目指し、一丸となって復旧作業を行っています。

令和6年 能登半島地震・奥能登豪雨 熊谷組グループの災害復旧対応1
令和6年 能登半島地震・奥能登豪雨 熊谷組グループの災害復旧対応2
令和6年 能登半島地震・奥能登豪雨 熊谷組グループの災害復旧対応3

熊谷組グループの災害復旧対応

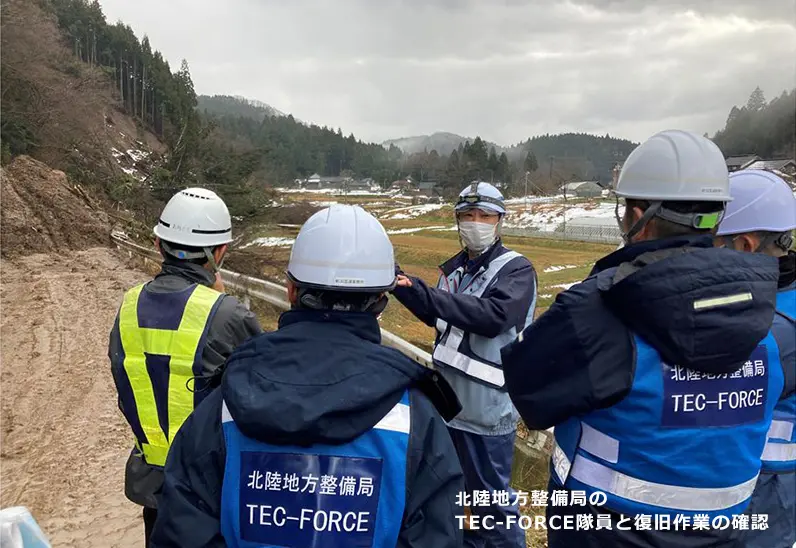

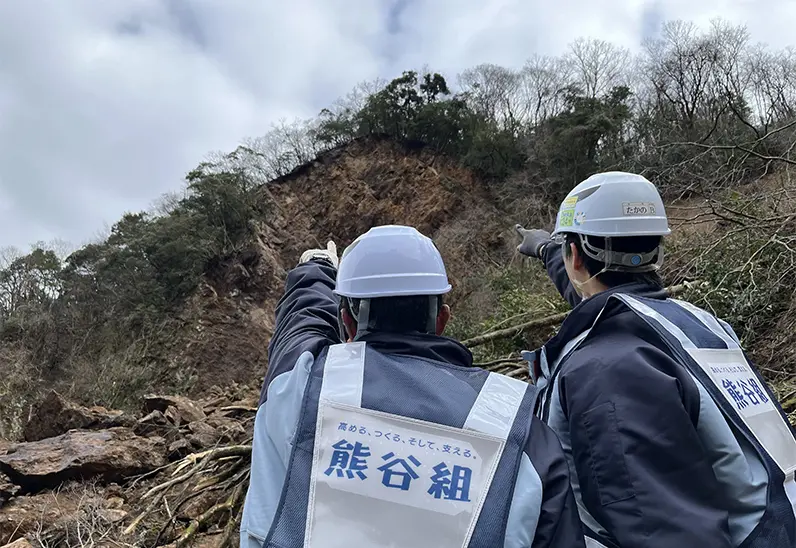

熊谷組は地震発生当日、北陸支店(金沢市)に支店震災対策本部を設置。翌2日、社員の安否確認、被災地の建設現場、お客様の被災状況調査を開始しました。

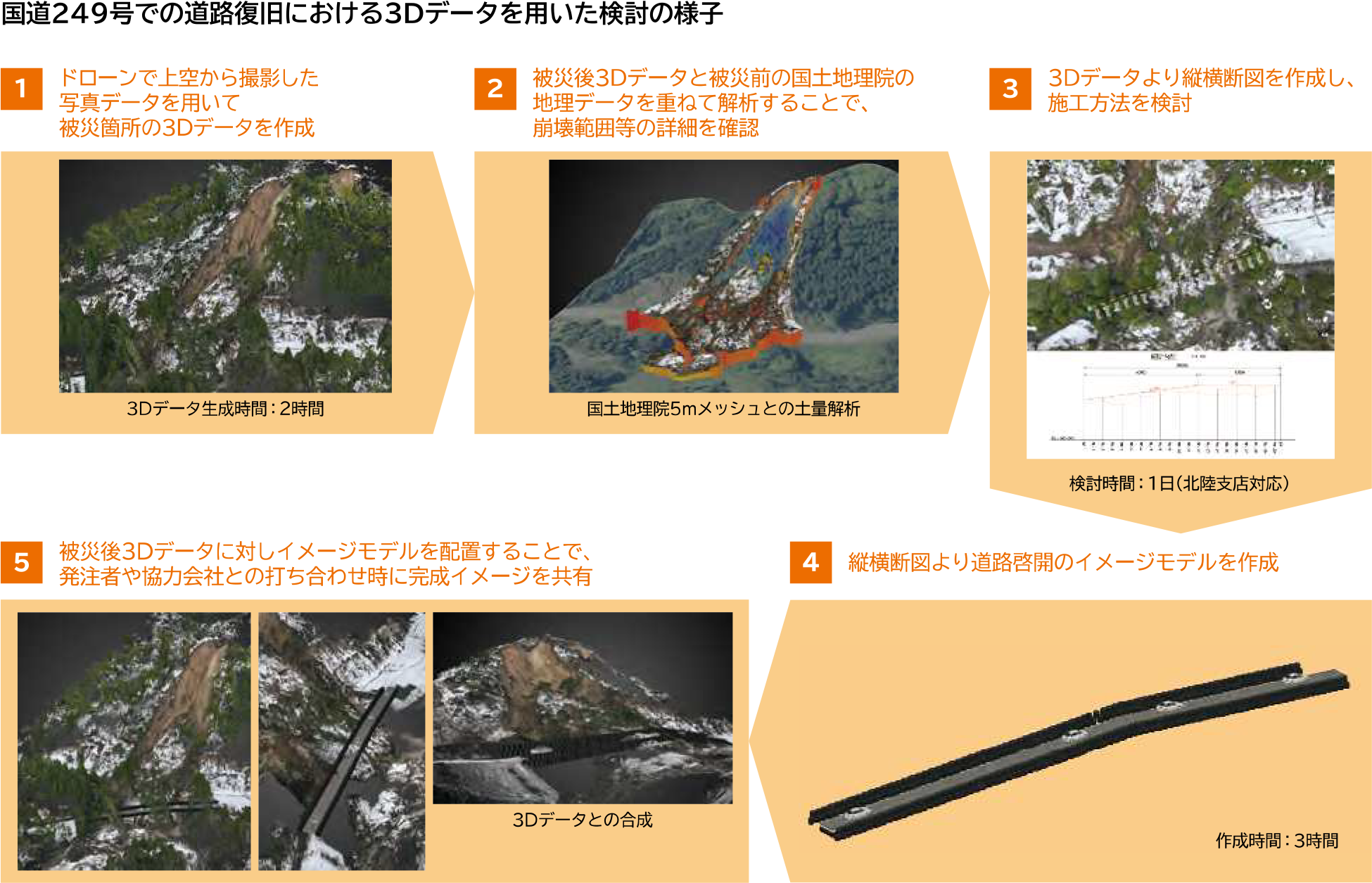

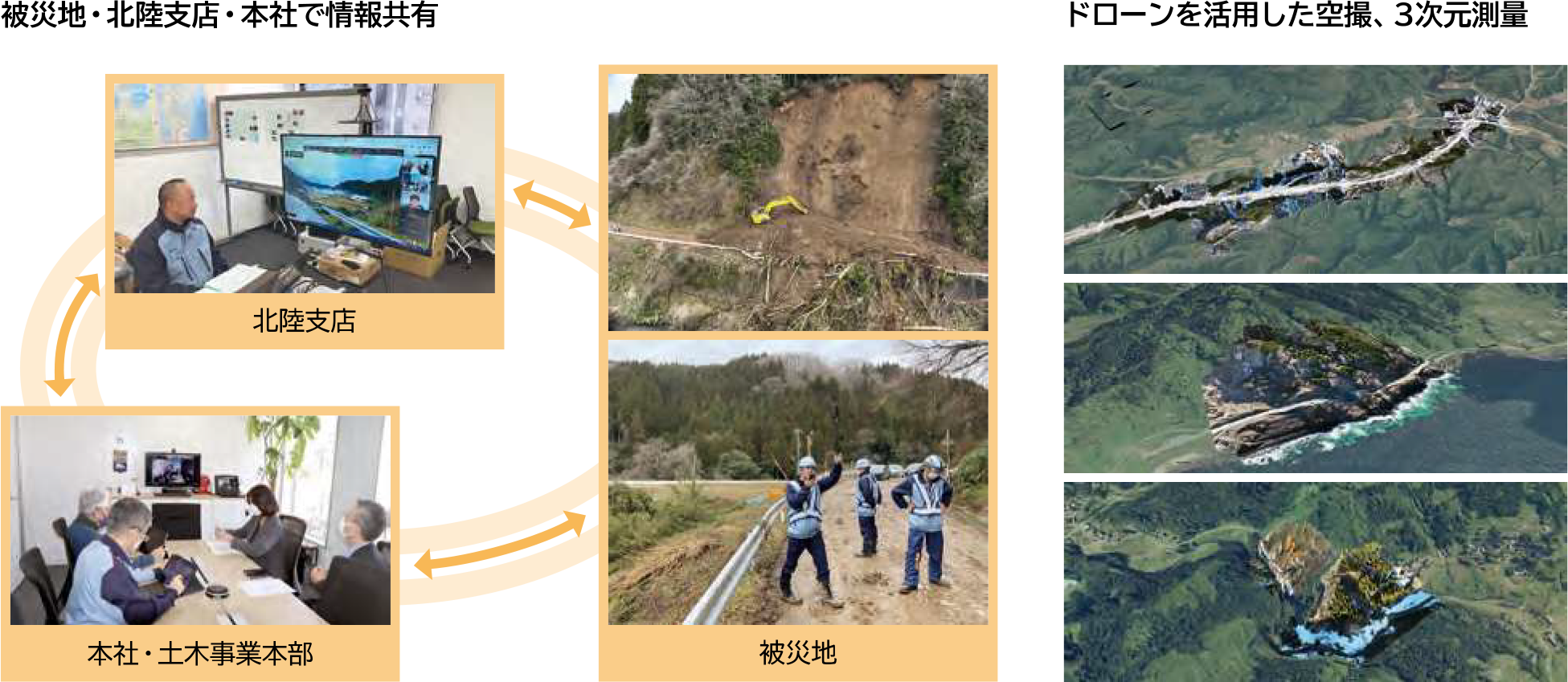

DXツール(Google Drive、Google Spaces、Dropbox、CIMPHONY Plus、Starlink、BIM/CIM、空中写真測量等)を活用し現地・北陸支店・本社がリアルタイムに情報共有・集約を行い、協力会社らが集結し復旧工事を行っています。

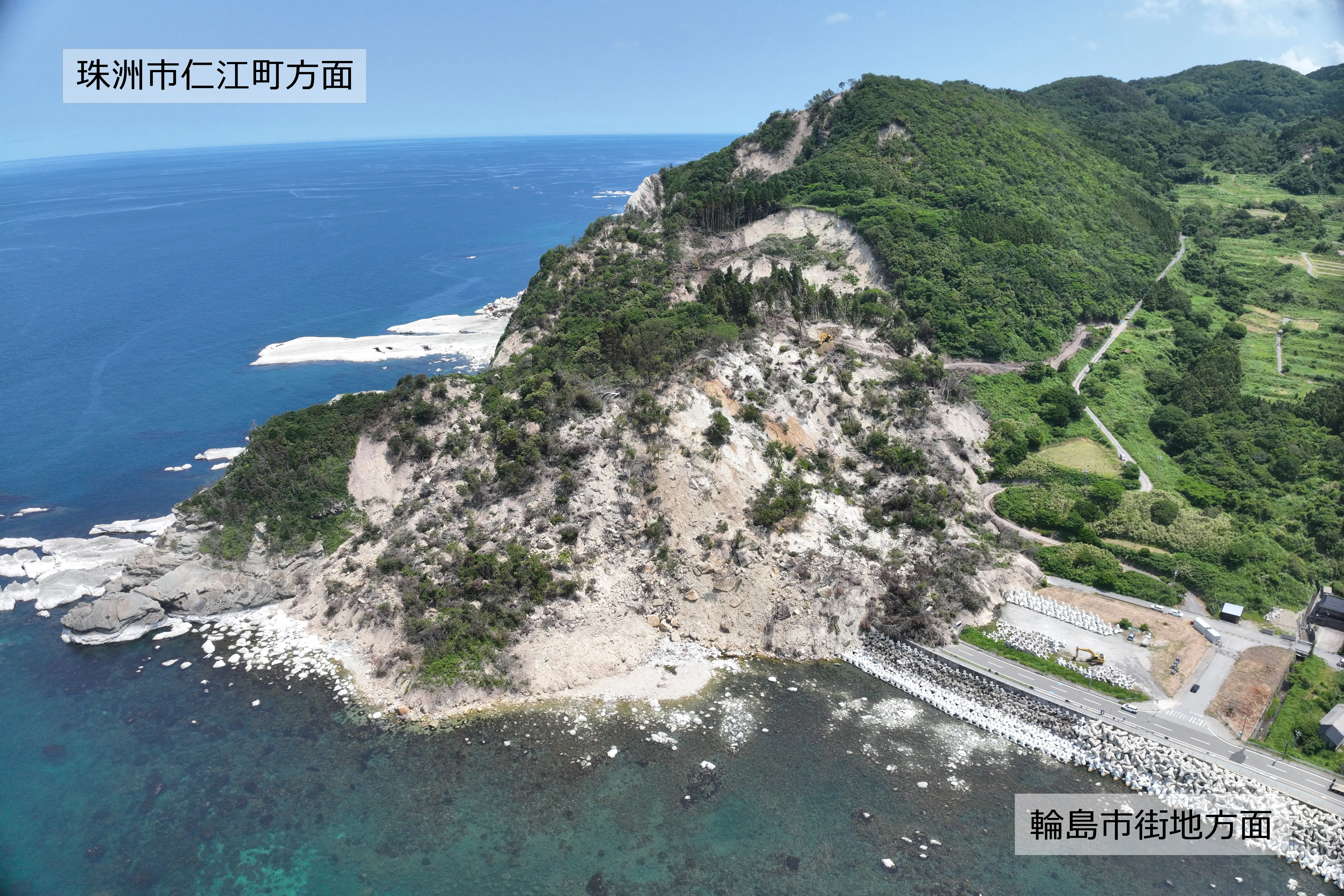

能越自動車道(のと里山空港IC~穴水IC / 地震)

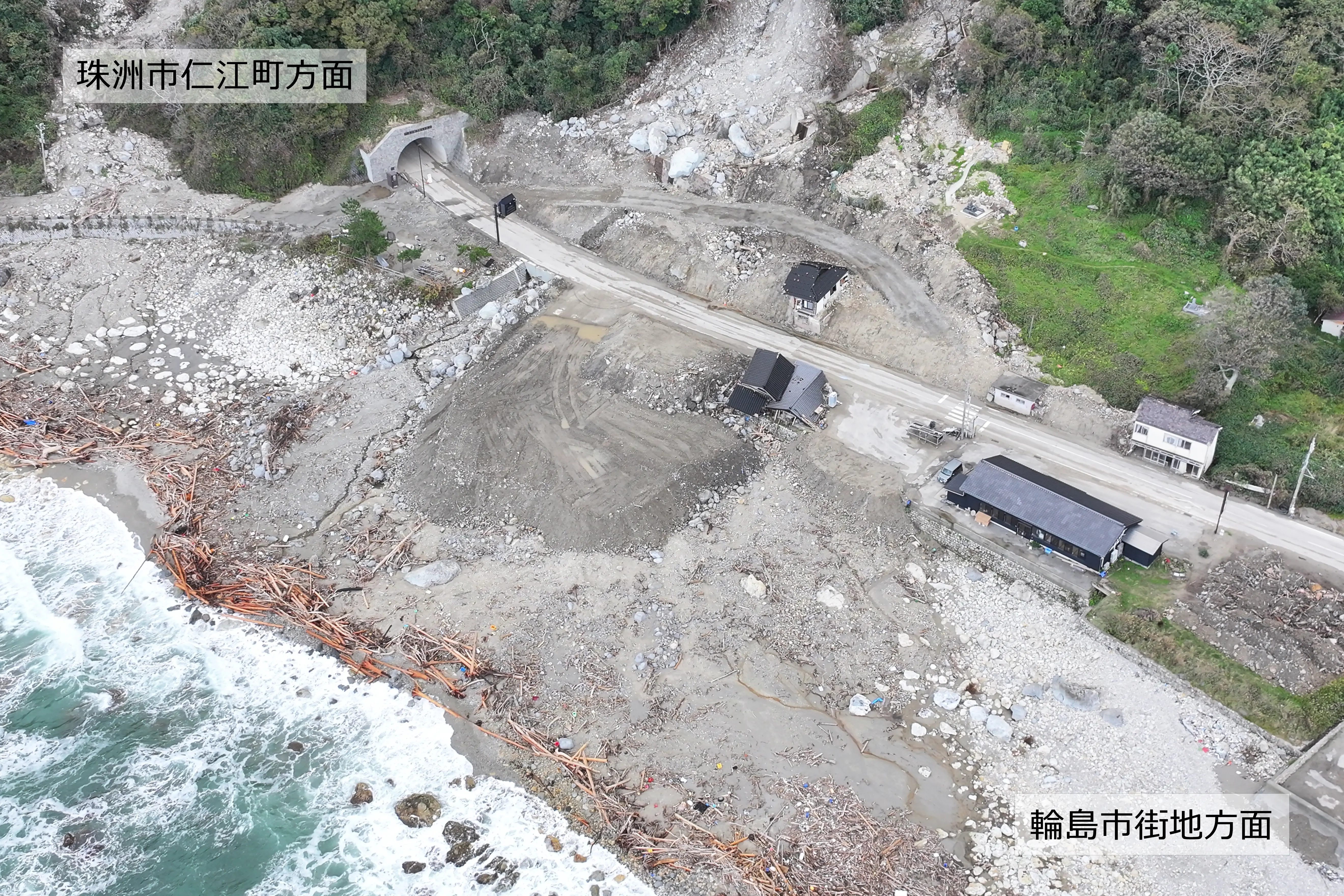

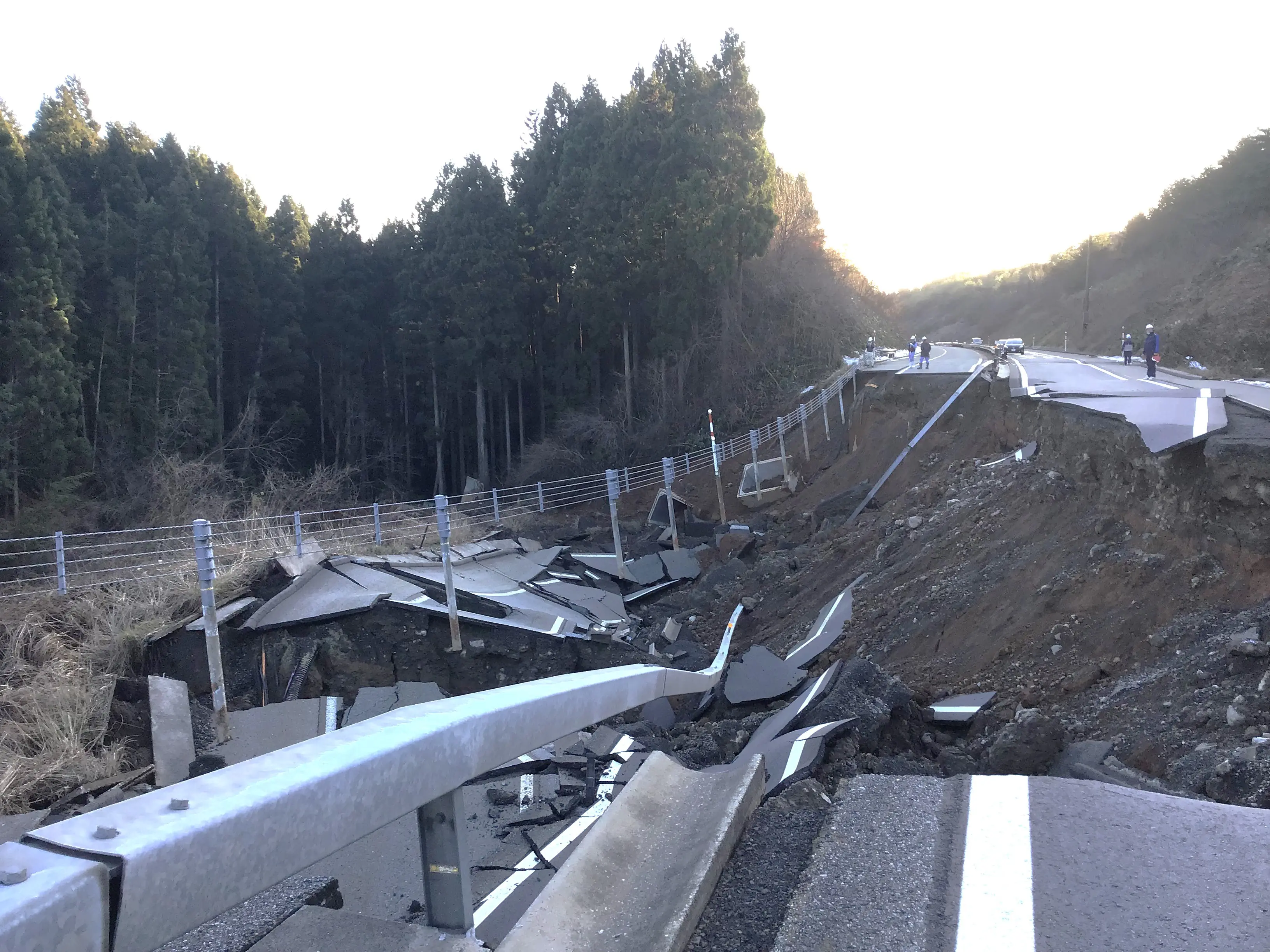

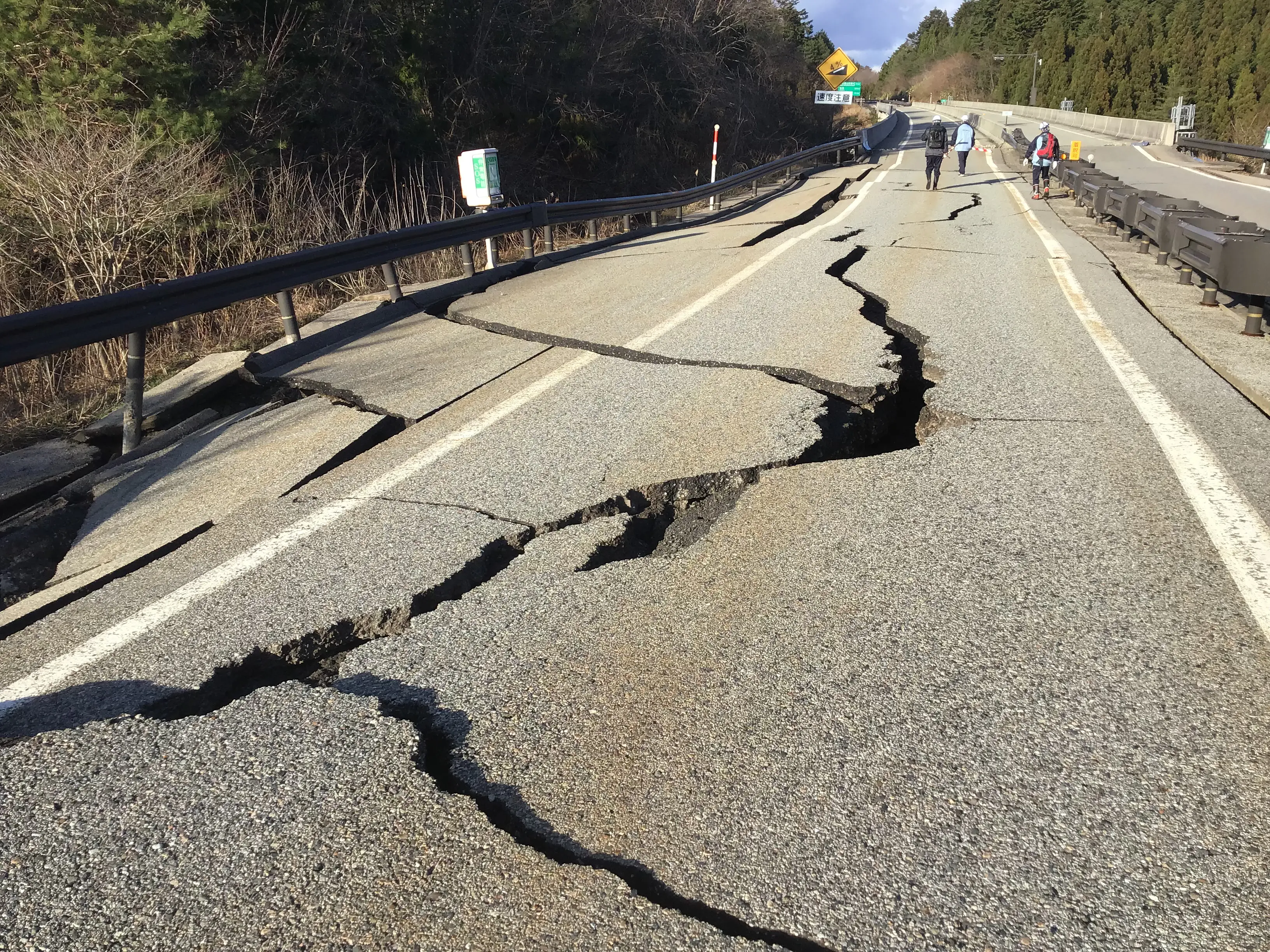

被災状況

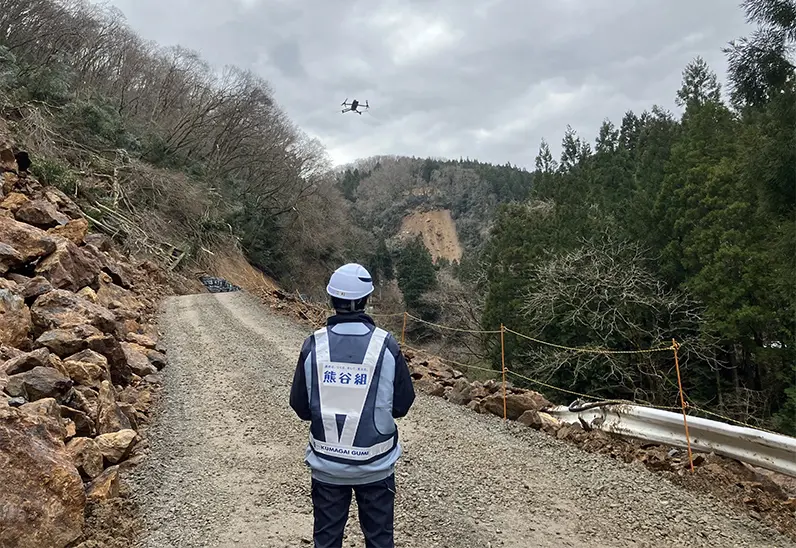

被災状況

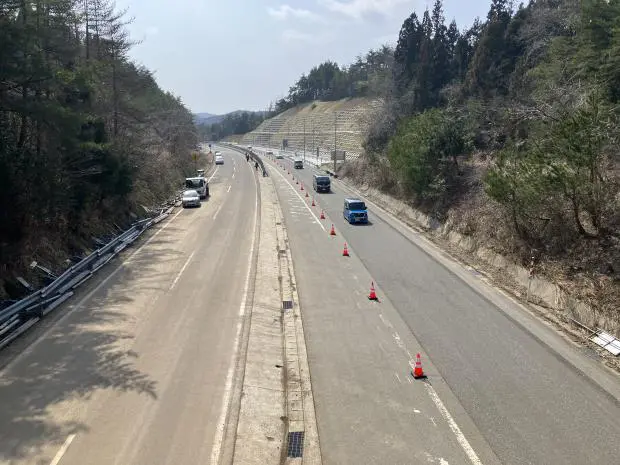

施工中
施工中

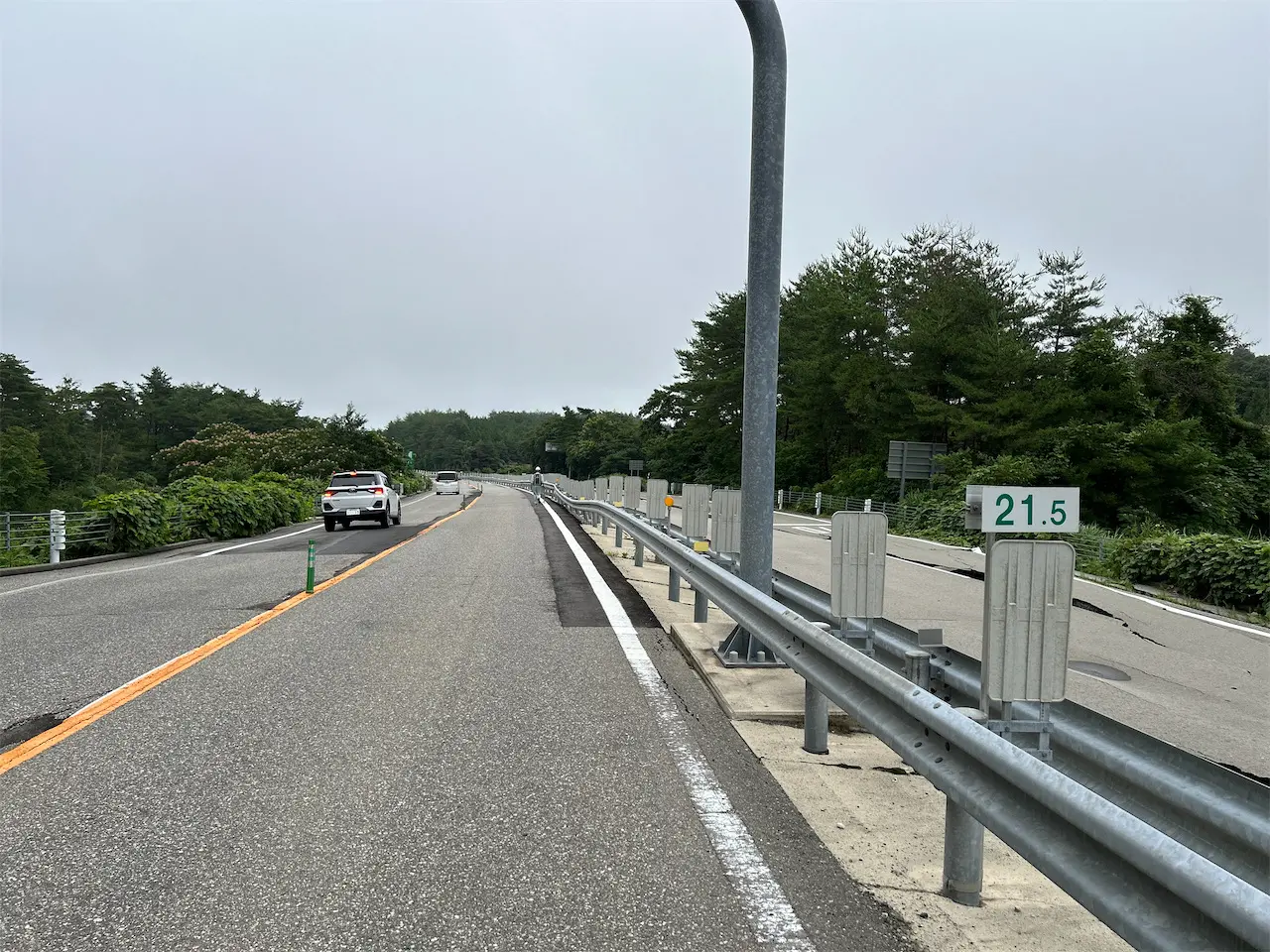

応急復旧完了
応急復旧完了

工期

2024/1/9~2024/8/30

施工内容

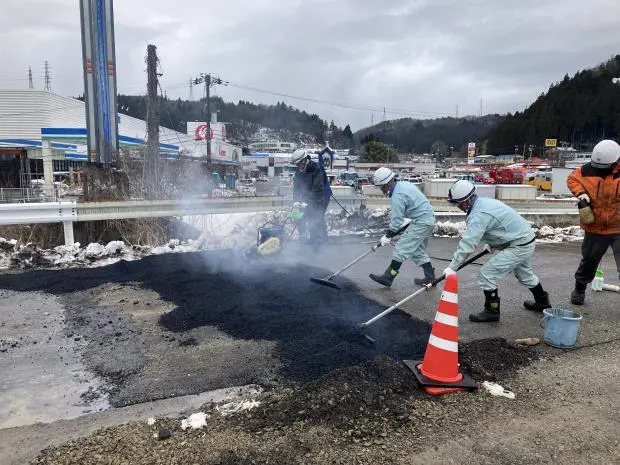

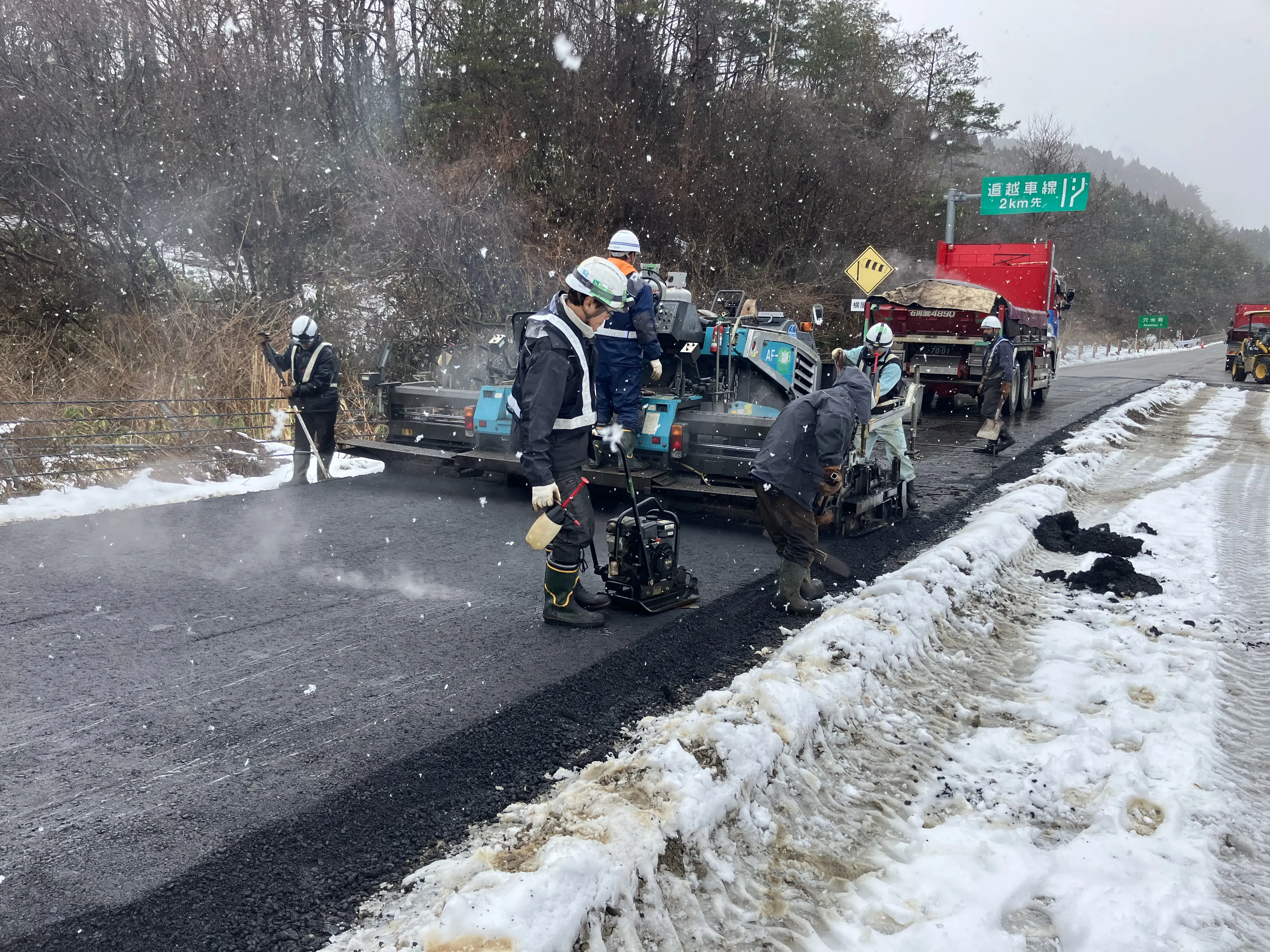

能登半島地震で被災した能越自動車道において、道路啓開工事と2車線確保のための応急復旧工事を行いました。

のと里山海道(穴水IC~横田IC / 地震)

被災状況
被災状況
施工中
施工中
応急復旧完了
応急復旧完了

工期

2024/1/6~2024/8/30

施工内容

能登半島地震で被災したのと里山海道において、道路啓開工事と2車線確保のための応急復旧工事を行いました。

国道249号 逢坂トンネル工区(地震)

被災状況
被災状況

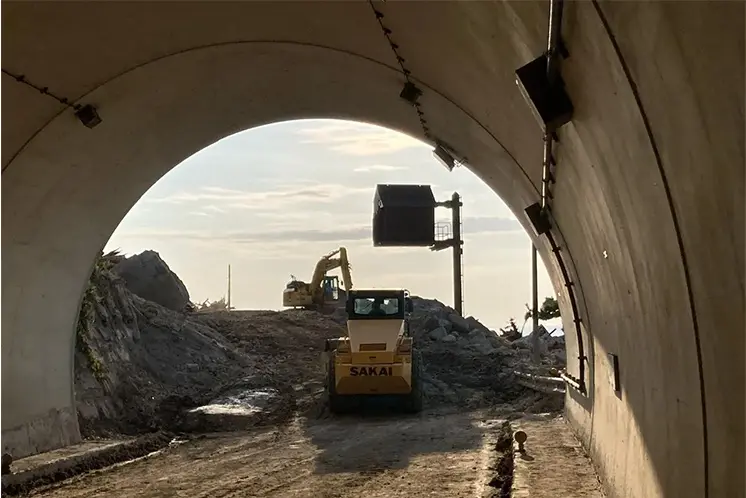

施工中
施工中
工事用道路設置完了
工事用道路設置完了

工期

2024/2/7~2025/3/31

施工内容

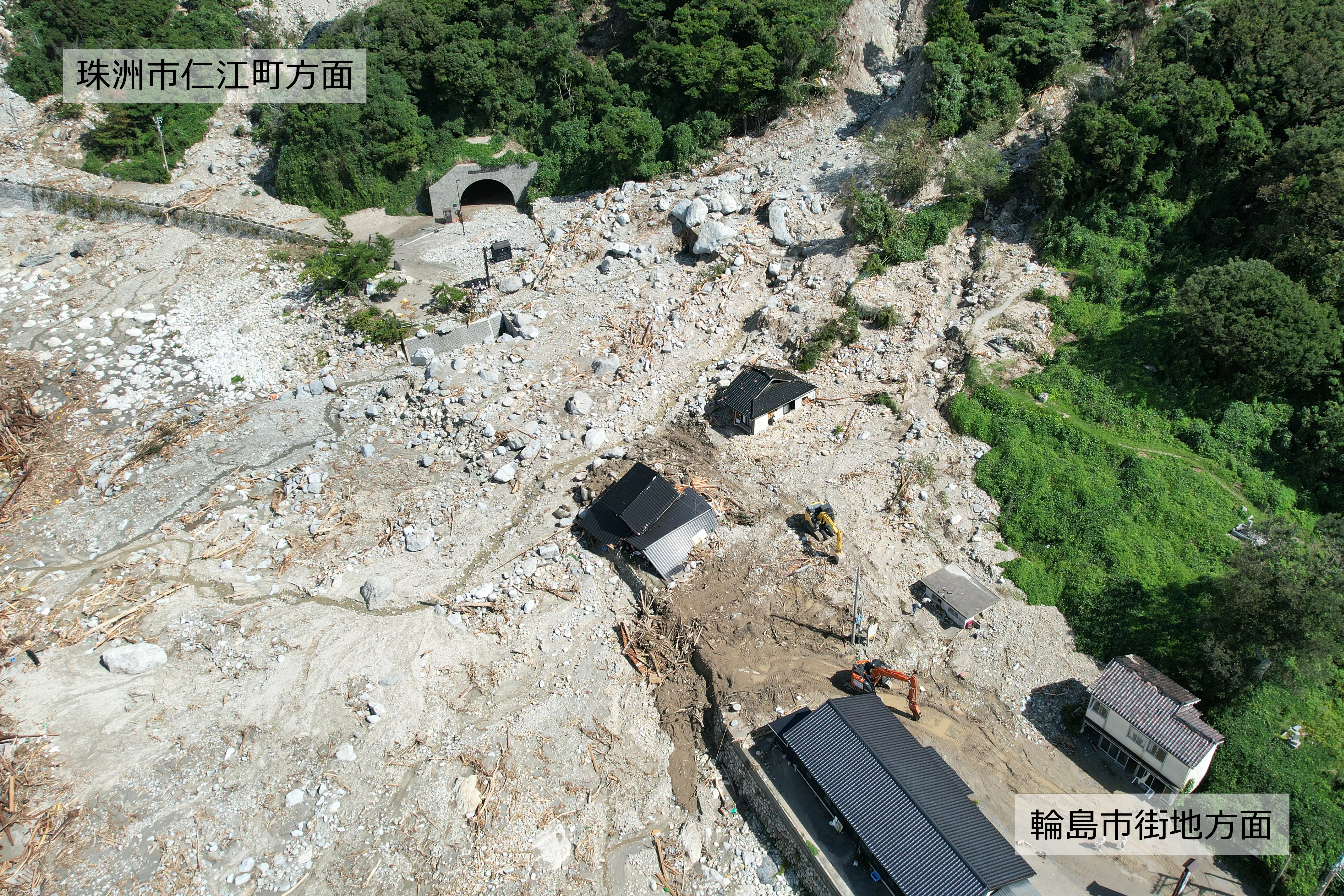

能登半島地震で被災した国道249号線の逢坂トンネルにおいて、トンネル上部に残っている崩落土を撤去し、沿岸部に迂回用の工事用道路を設置しました。

国道249号 逢坂トンネル工区(豪雨)

被災状況
被災状況
施工中
施工中
応急復旧完了
応急復旧完了

工期

2024/9/23~2024/10/1

施工内容

奥能登豪雨により法面が崩落した「八世乃洞門新トンネル」前後の啓開作業を行いました。
八世乃洞門新トンネルは、輪島市役所から国道249号線を珠洲市方面へ向かう道中に位置する延長720mのトンネルです。

国道249号 中屋トンネル東工区(地震)

被災状況
被災状況
施工中

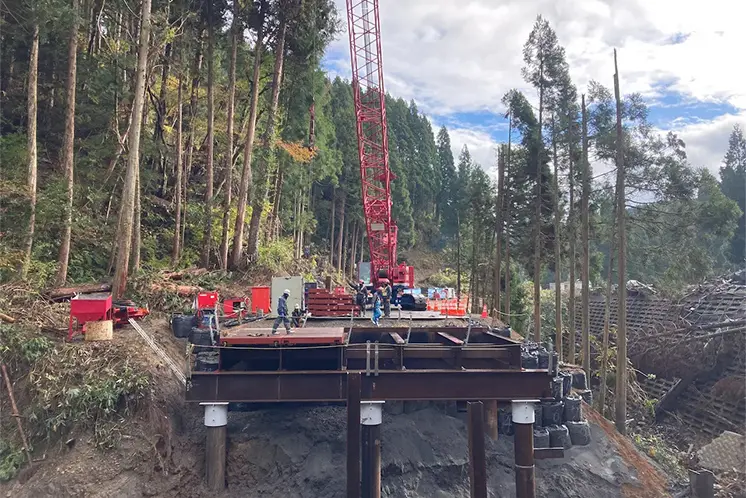

施工中

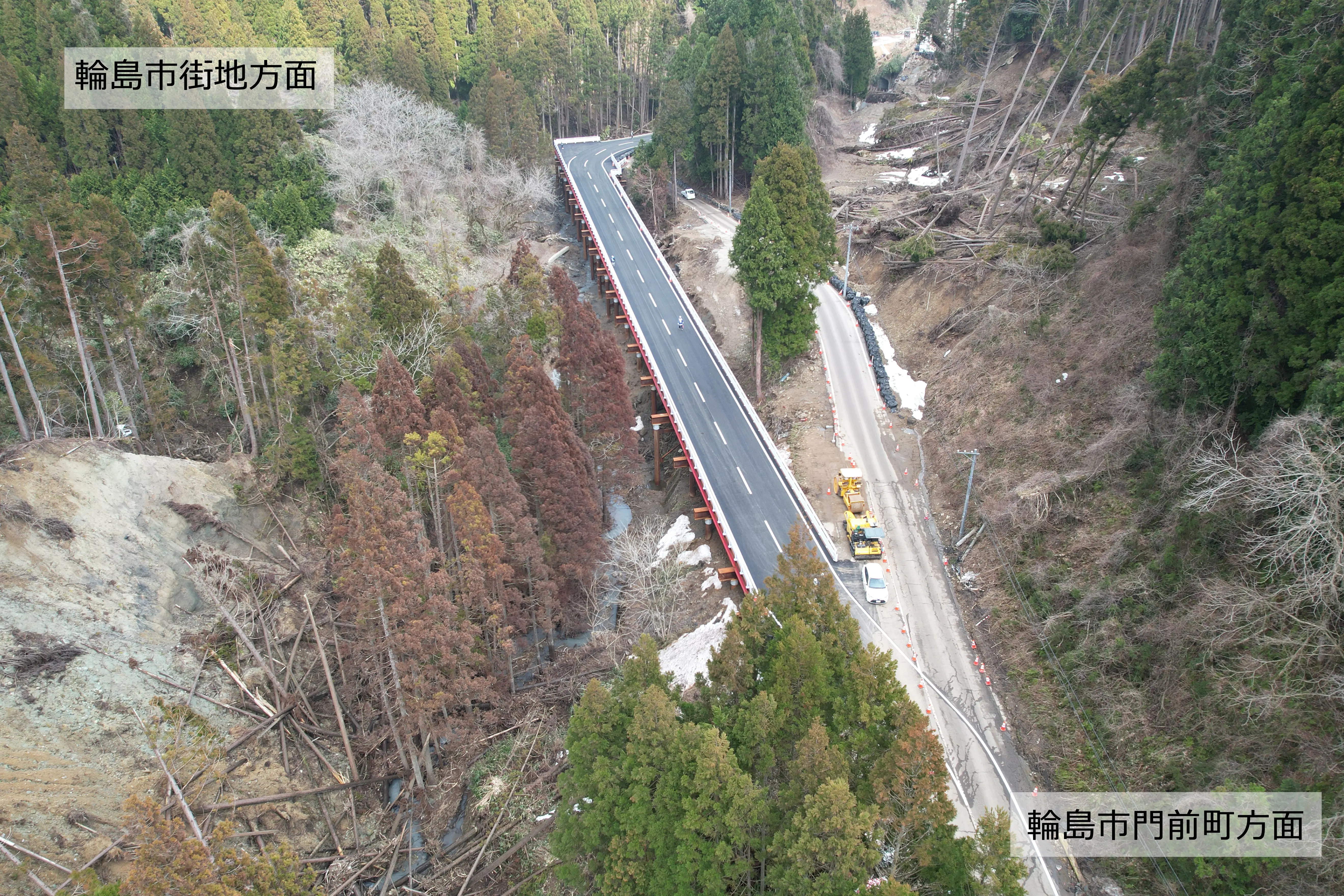

橋梁設置完了
橋梁設置完了

工期

2024/2/7~2025/3/31

施工内容

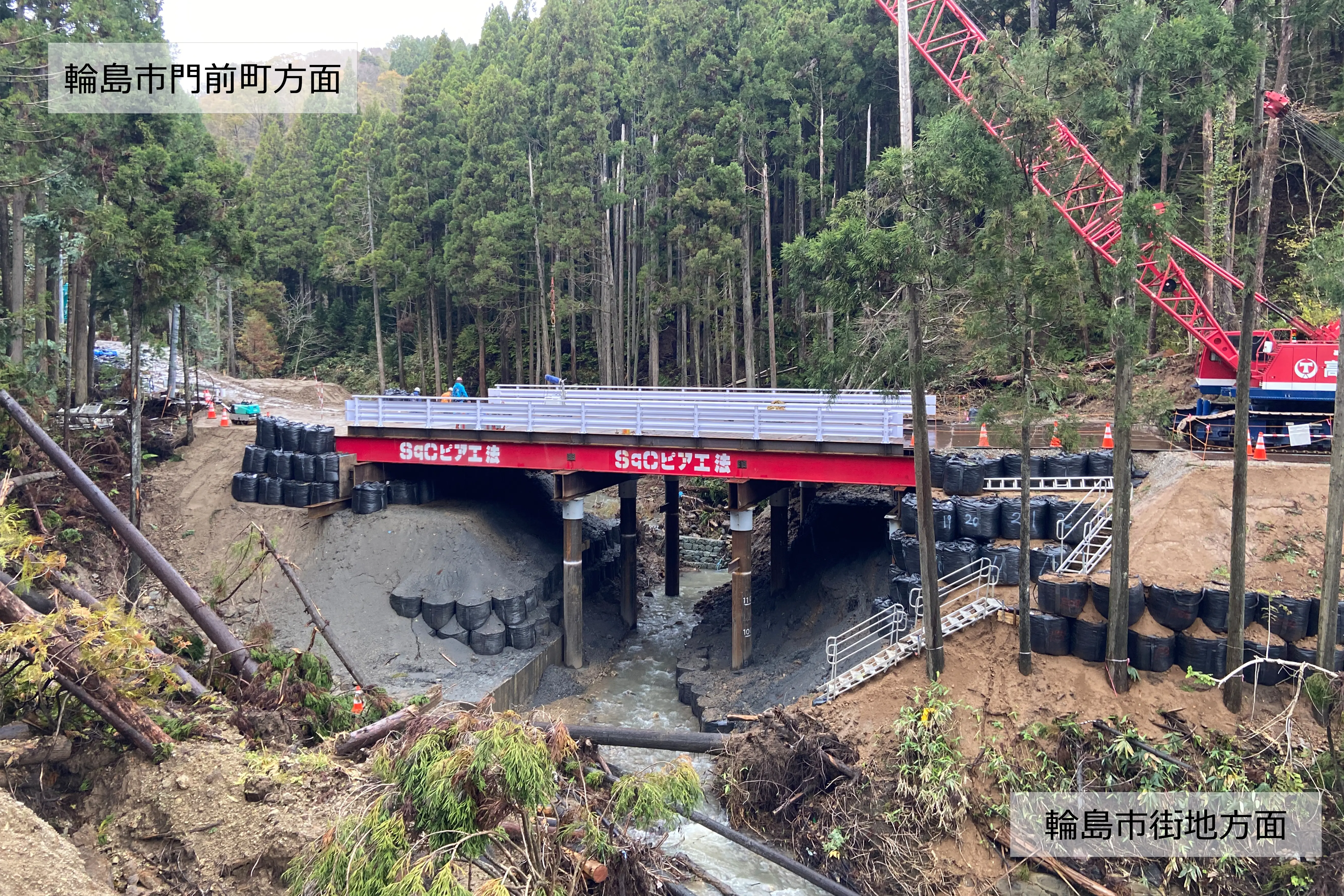

能登半島地震で被災した国道249号線の1車線啓開作業後、2車線拡幅のために仮設の橋梁を設置する工事を行いました。

国道249号 中屋トンネル東工区(豪雨)

被災当初
被災当初
施工中
施工中
橋梁設置完了
橋梁設置完了

工期

2024/9/23~2024/10/1

施工内容

奥能登豪雨により道路が崩壊した箇所について、仮設の橋梁を設置しました。

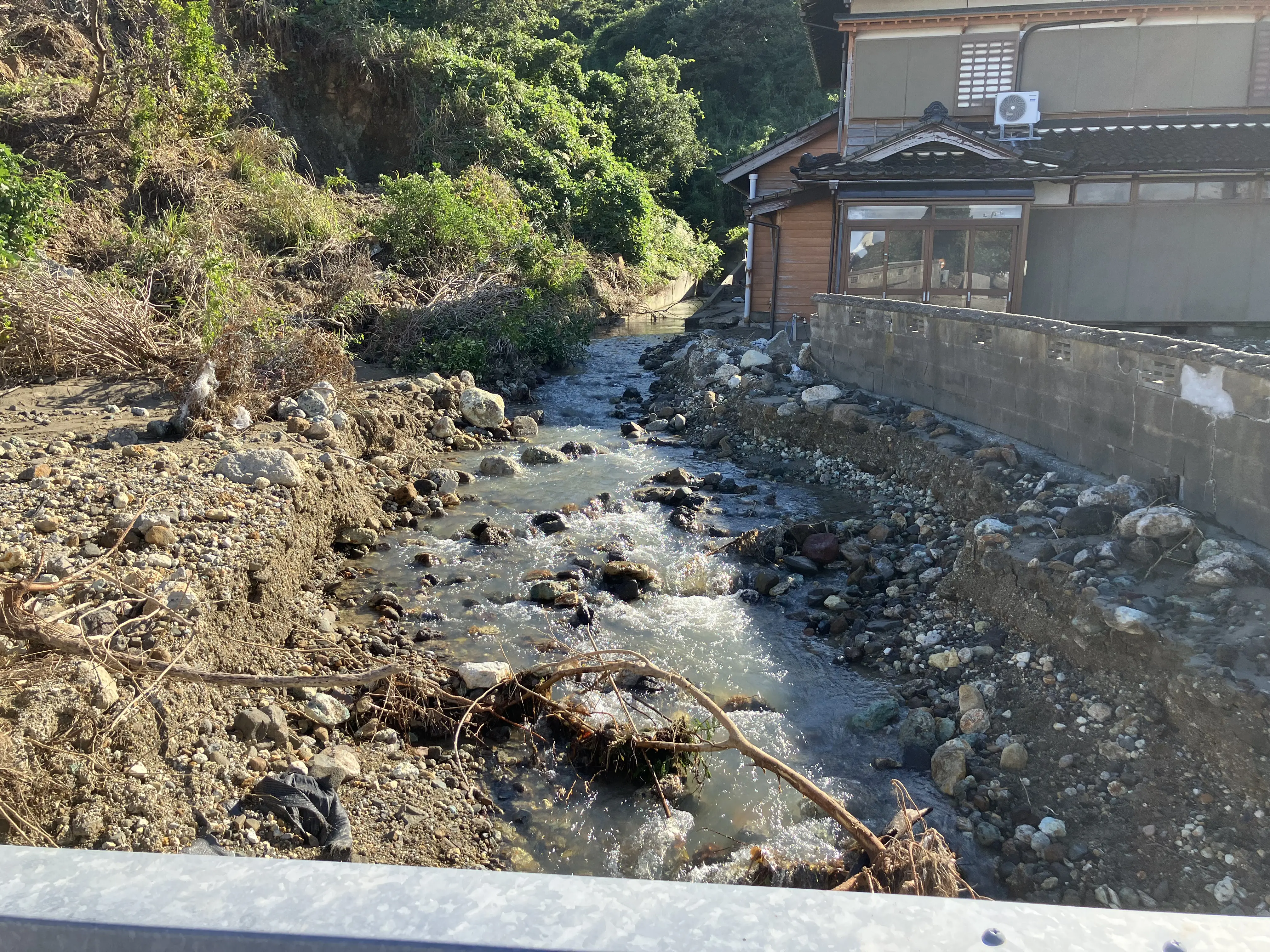

真浦川(豪雨)

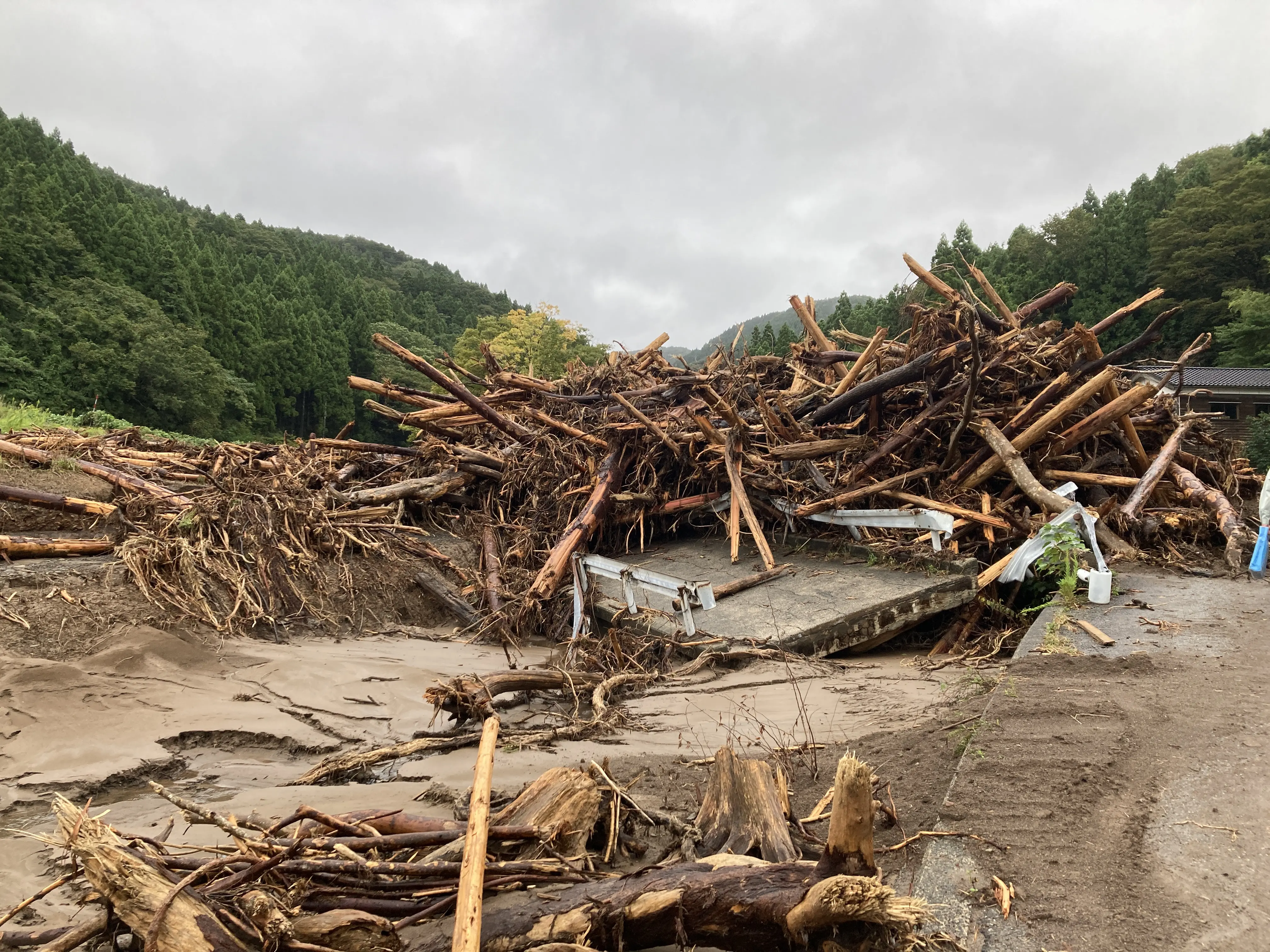

施工前
施工前
施工中
施工中

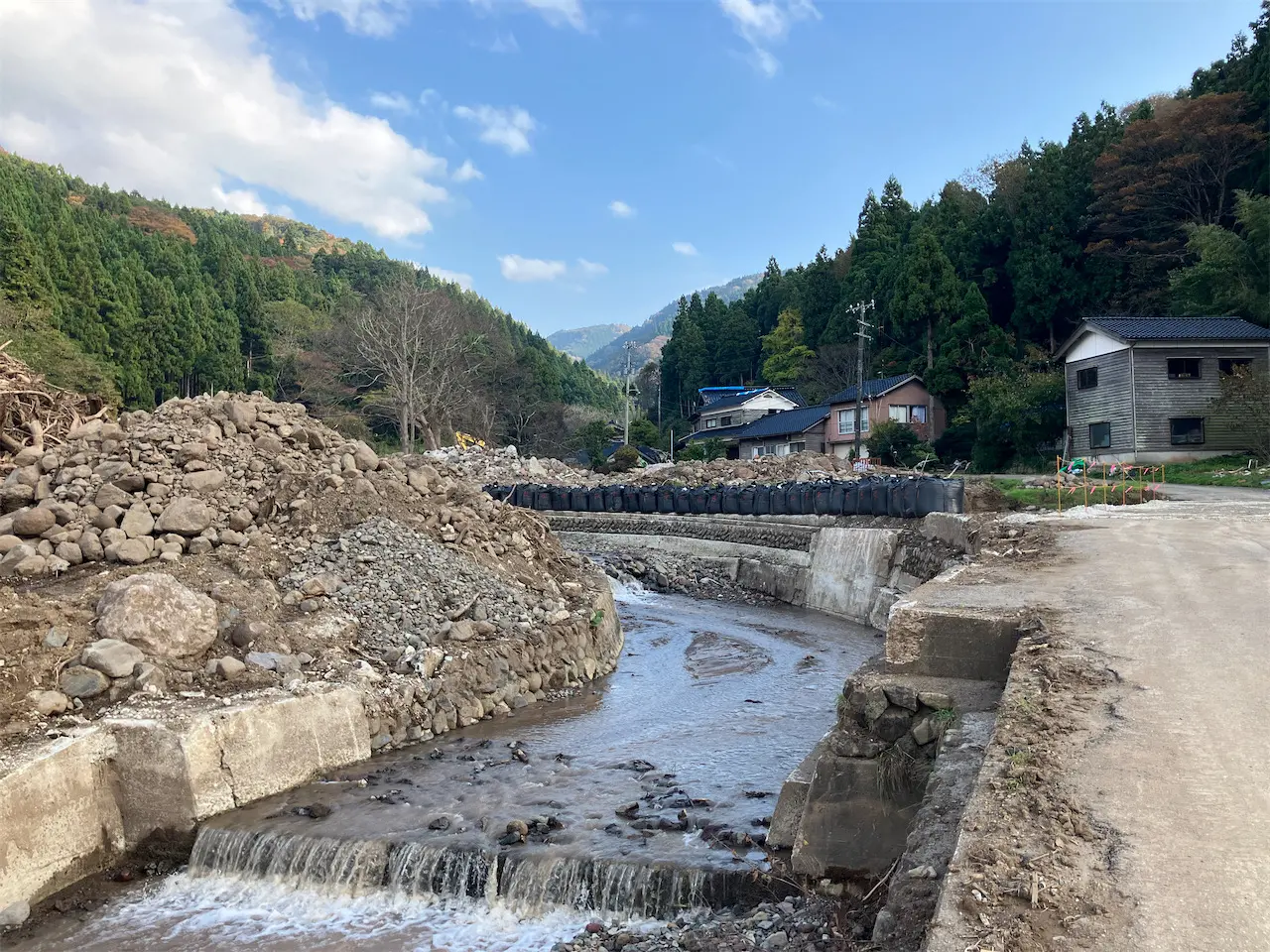

応急復旧完了
応急復旧完了

工期

2024/10/4~2024/11/29

施工内容

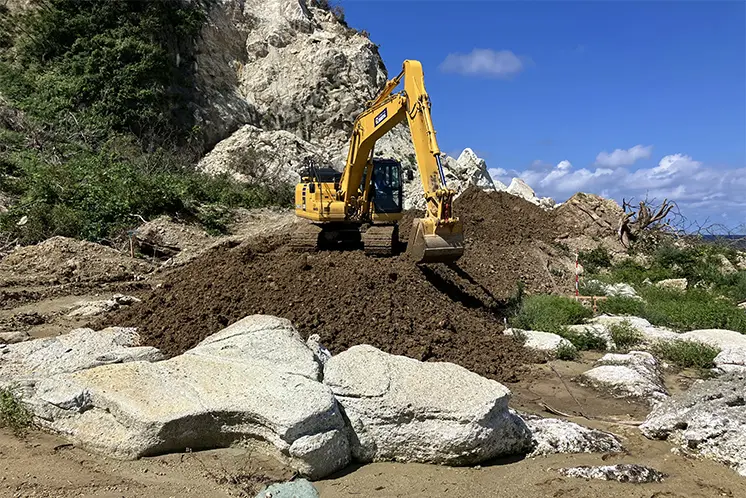

奥能登豪雨で被災した真浦川の土砂や流木を撤去する応急復旧工事を行いました。

塚田川(豪雨)

被災状況
被災状況

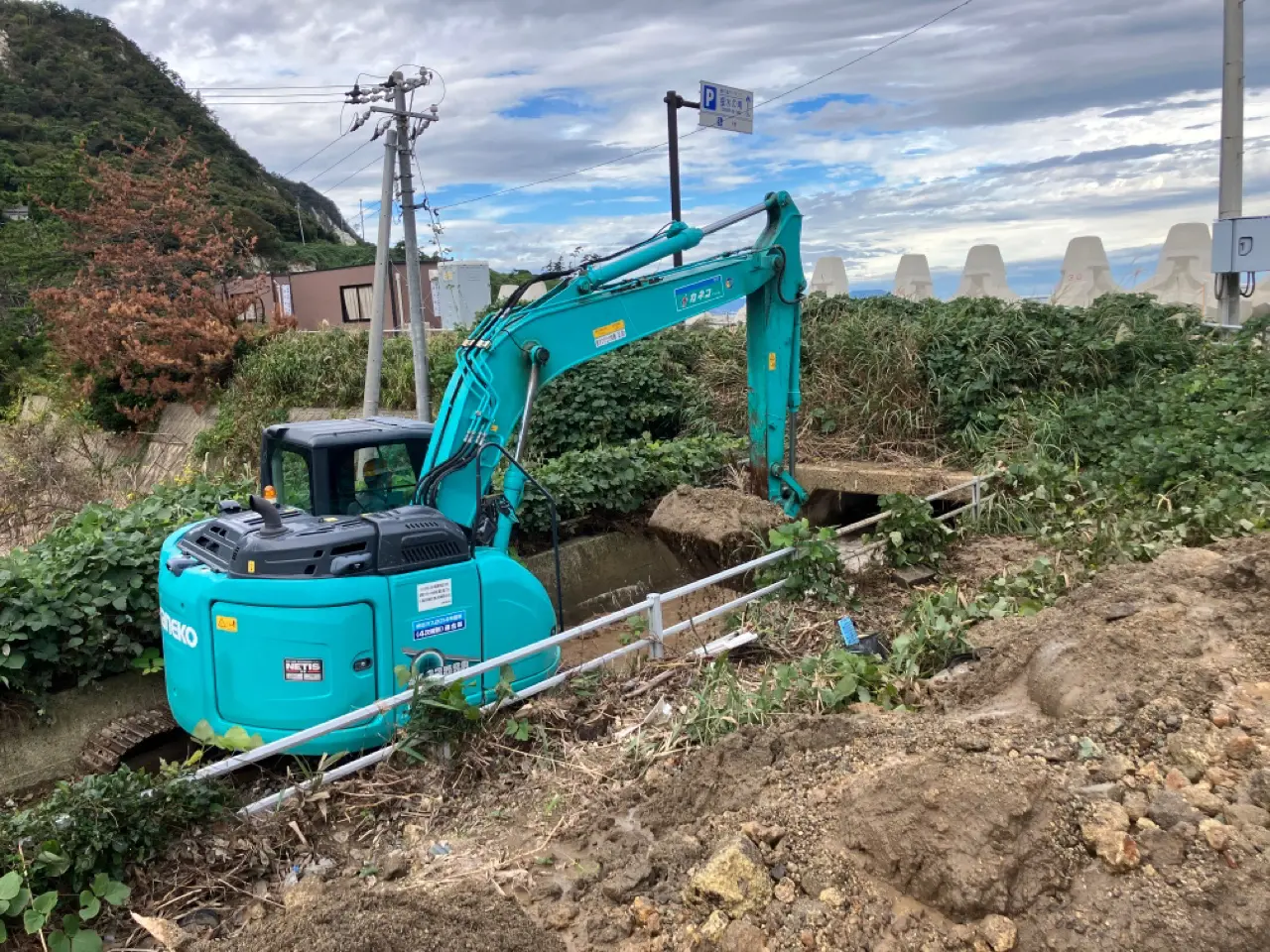

施工中
施工中
応急復旧完了
応急復旧完了

工期

2024/10/11~2025/9/30

施工内容

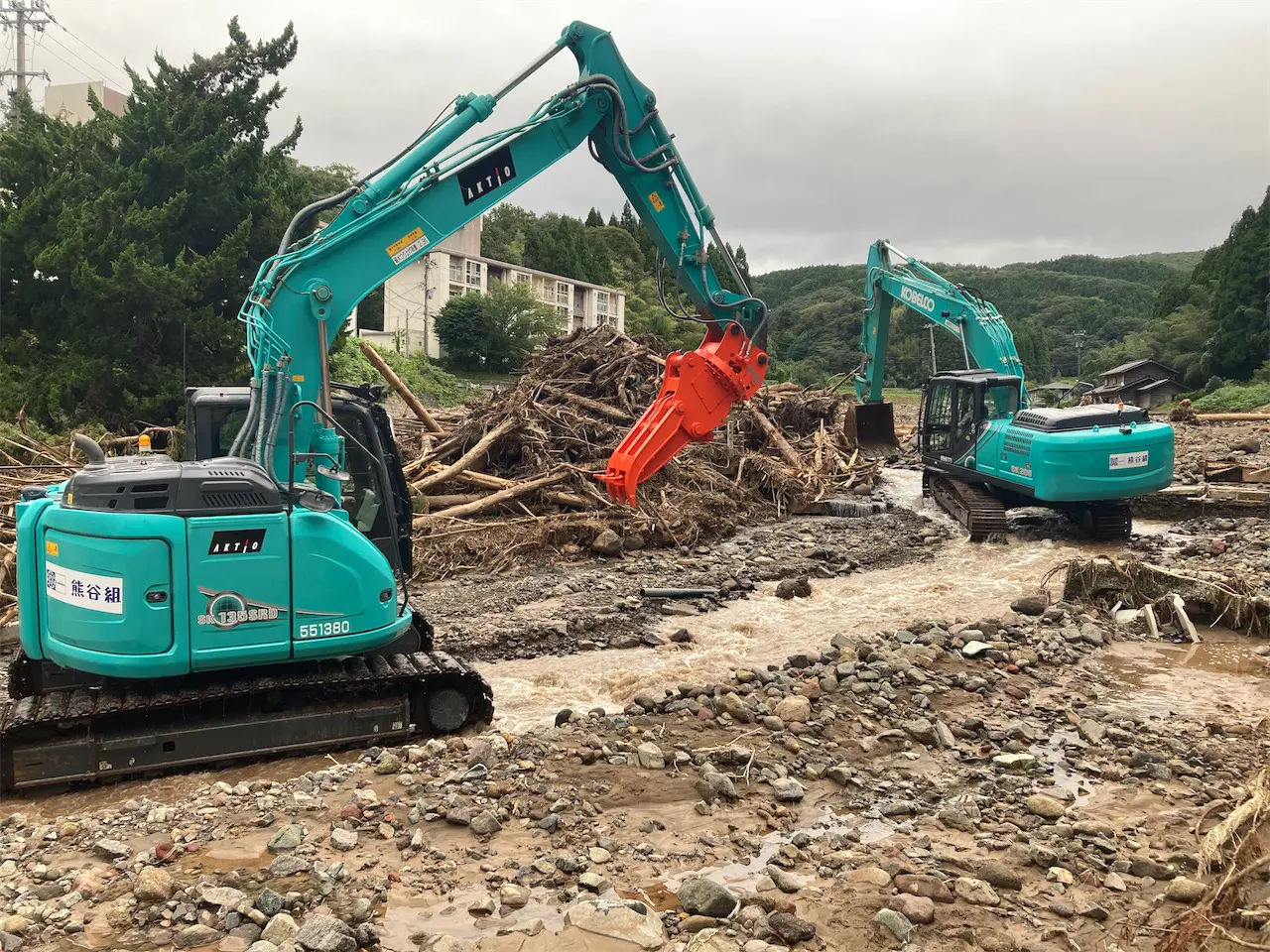

奥能登豪雨で被災した塚田川において、堆積した土砂や流木の撤去などの応急復旧工事を行いました。

農業用施設の仮復旧(豪雨)

長井町(応急復旧完了)
長井町(応急復旧完了)
町野町(応急復旧完了)
町野町(応急復旧完了)

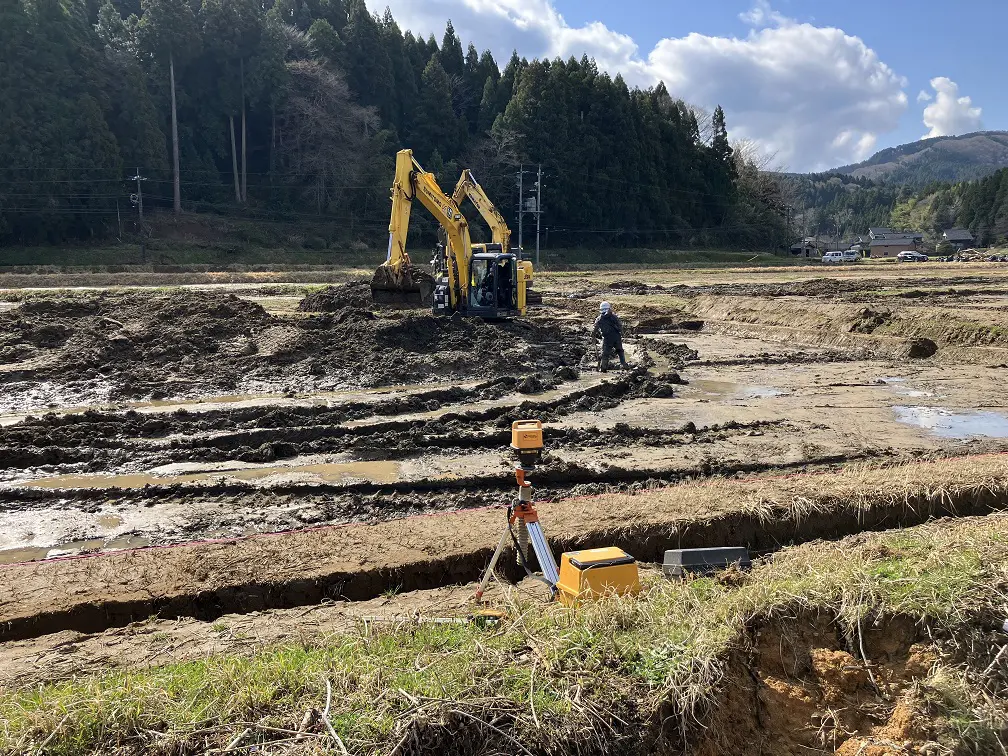

下黒川町(施工中)
下黒川町(施工中)

工期

2024/10/31~2025/7/31

施工内容

奥能登豪雨で被災した長井町、町野町、下黒川町などの農地において、流入した土砂や流木の撤去工事を行いました。
